Tekst & Foto: Johnny Tauman
8. februar 2022

I forbindelse med det forberedende arbejde på kabellægningen af strækningen mellem station Ribe og station Andst, opstod der en række udfordringer ved Vasevej.
Seniorprojektleder Martin Hinrichsen fra Energinet fortæller til RYK IND RIBE: – Vasevej har vist sig at være et meget vådt område, hvor selv kørsel på køreplader er vanskeligt. Ifm. underboring af Vasevej har vi således forlænget underboringen en smule i begge ender.
Ved underboringen bliver kablet ført under jorden ved hjælp af rør, der via en styret underboring bliver placeret i undergrunden.

Slamsuger var tilkaldt

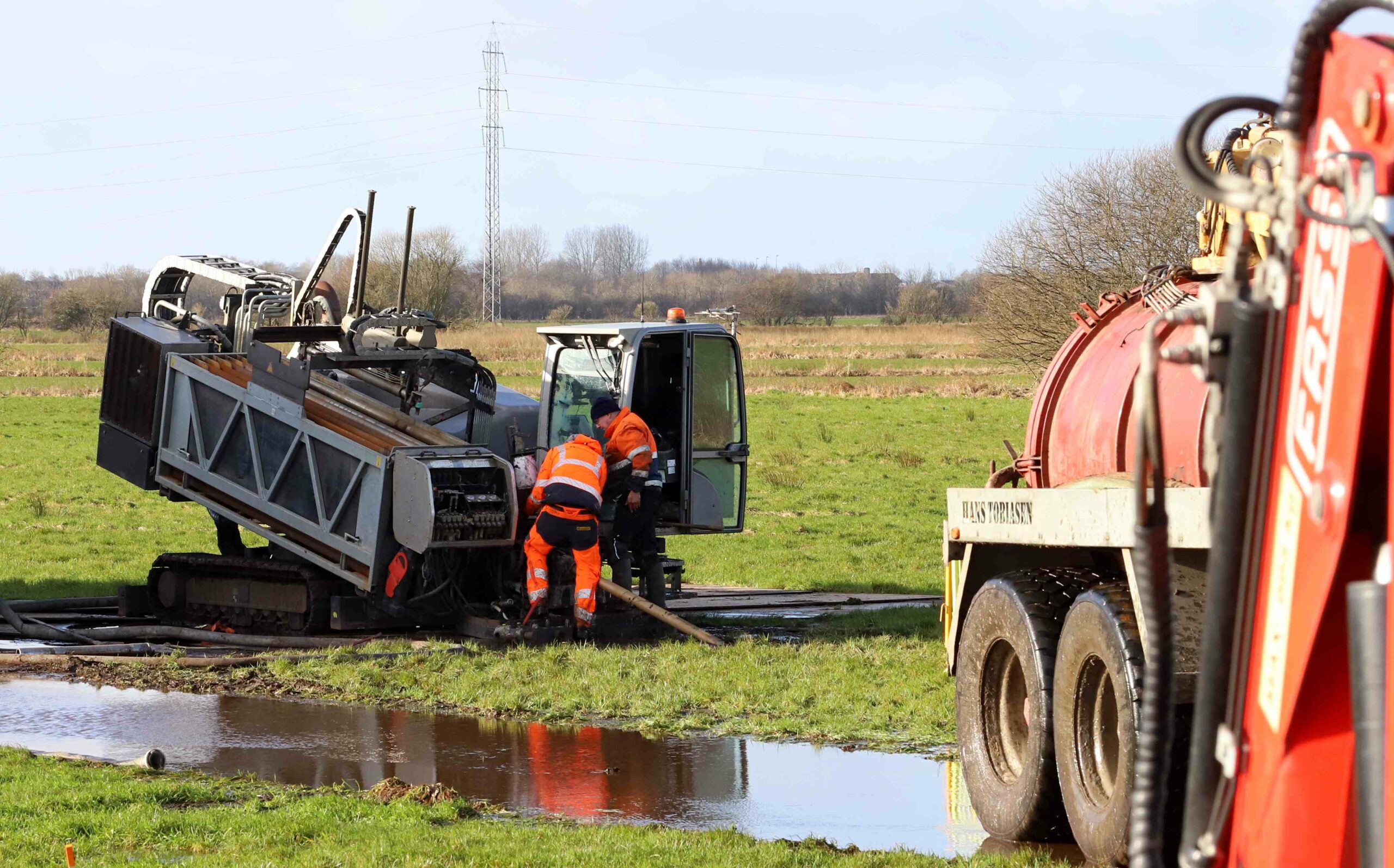

Da RYK IND RIBE besøgte området, hvor boremaskinen var i gang, var der også tilkaldt en slamsuger stående som beredskab, da det i sjældne tilfælde sker, at jordlaget ikke kan modstå trykket fra underboringen og boremudderet som bliver brugt til ”smøring” ifm. underboringen stiger op til overfladen
Martin Hinrichsen forklarer, at boremudderet er ufarligt for jord og grundvand, men suges op for ikke at lægge sig på evt. afgrøder mm.

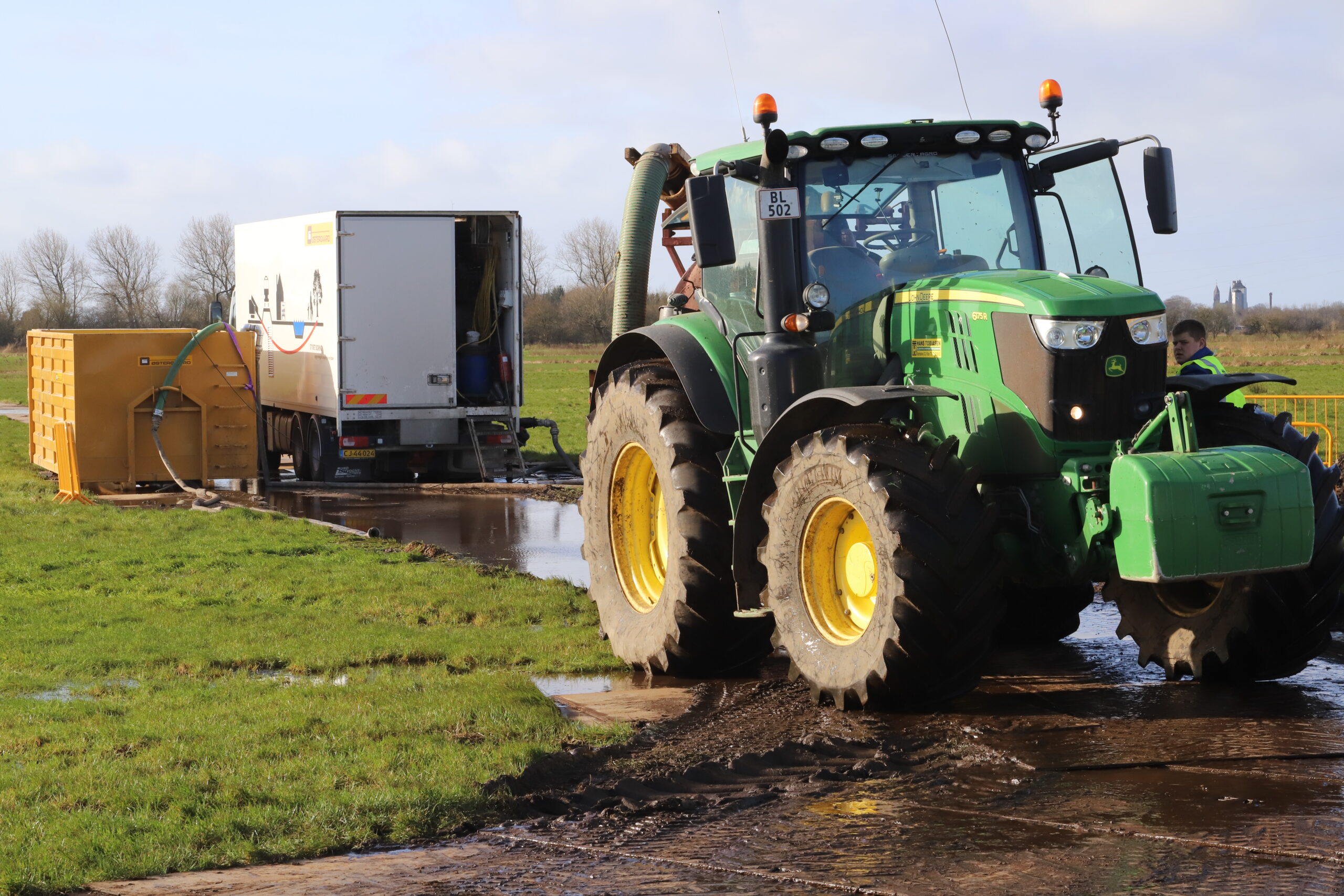

Han fortæller videre, Kørepladerne lægger vi ud som køreveje for vore maskiner, således strækningen er fremkommelig, og vi undgår strukturskader pga. kørsel på landmændenes marker.

Markeringspæle til mange parter

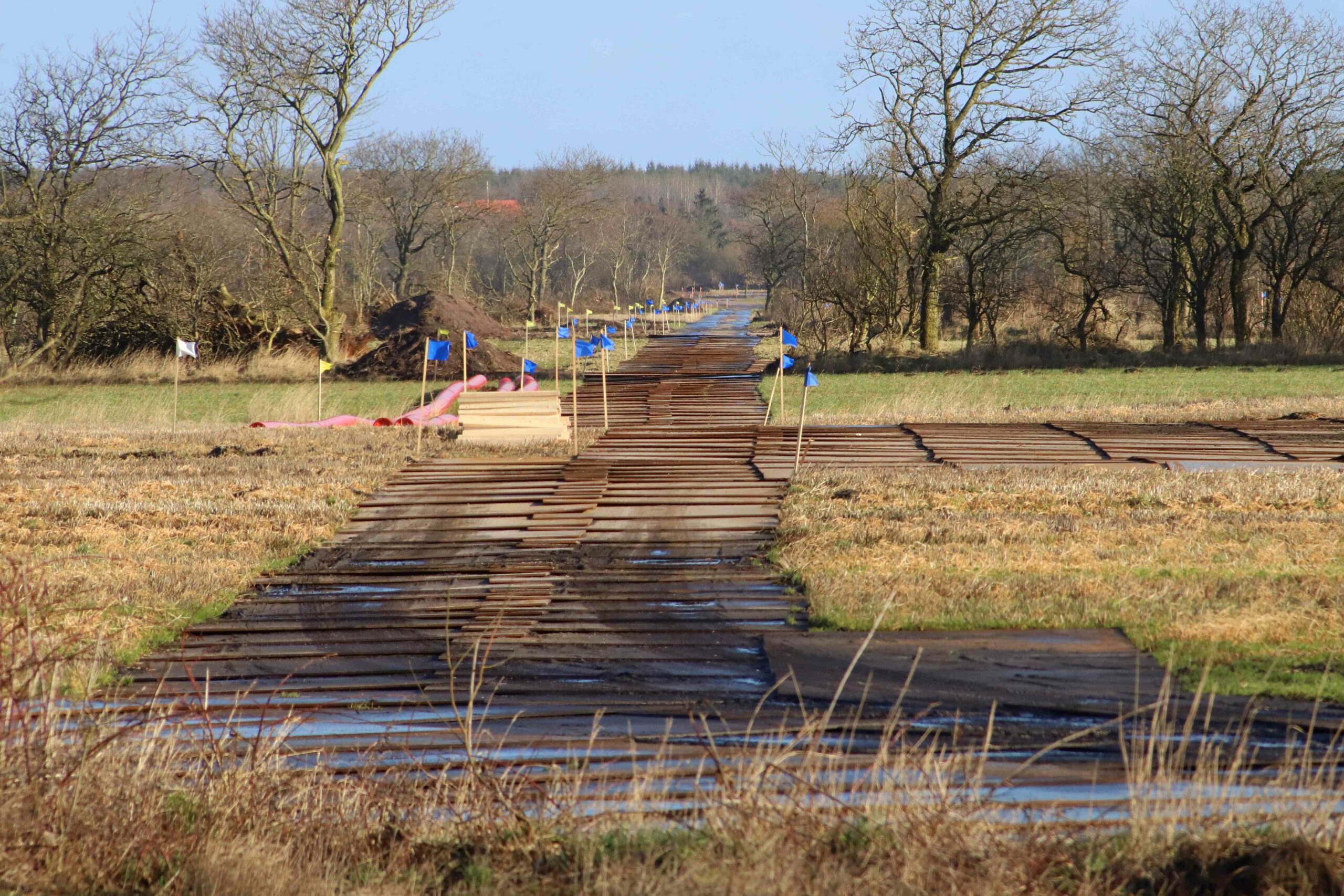

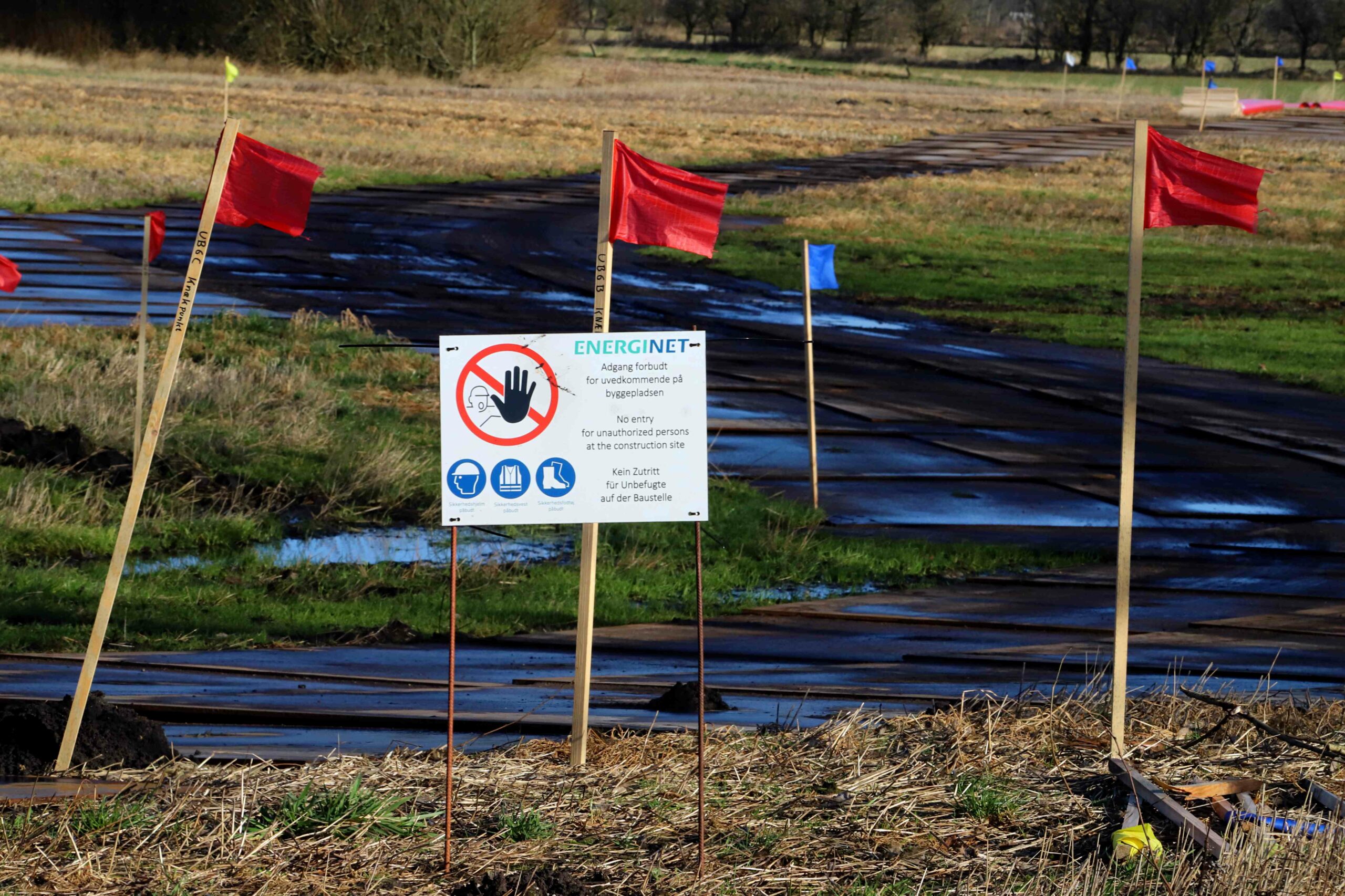

Landmåleren har afsat markeringspæle ifht. kablets placering, således alle parter lige fra arkæologer til vognmænd og entreprenører ved, hvor de skal arbejde

Arbejdet fortsætter

På station i Ribe fortsætter arbejdet med at renovere station og udvide denne for at kunne modtage de nye forbindelser, som netop det nye kabel mod Andst.
