Tekst og foto Hasse Jørgensen, mandag den 5. oktober

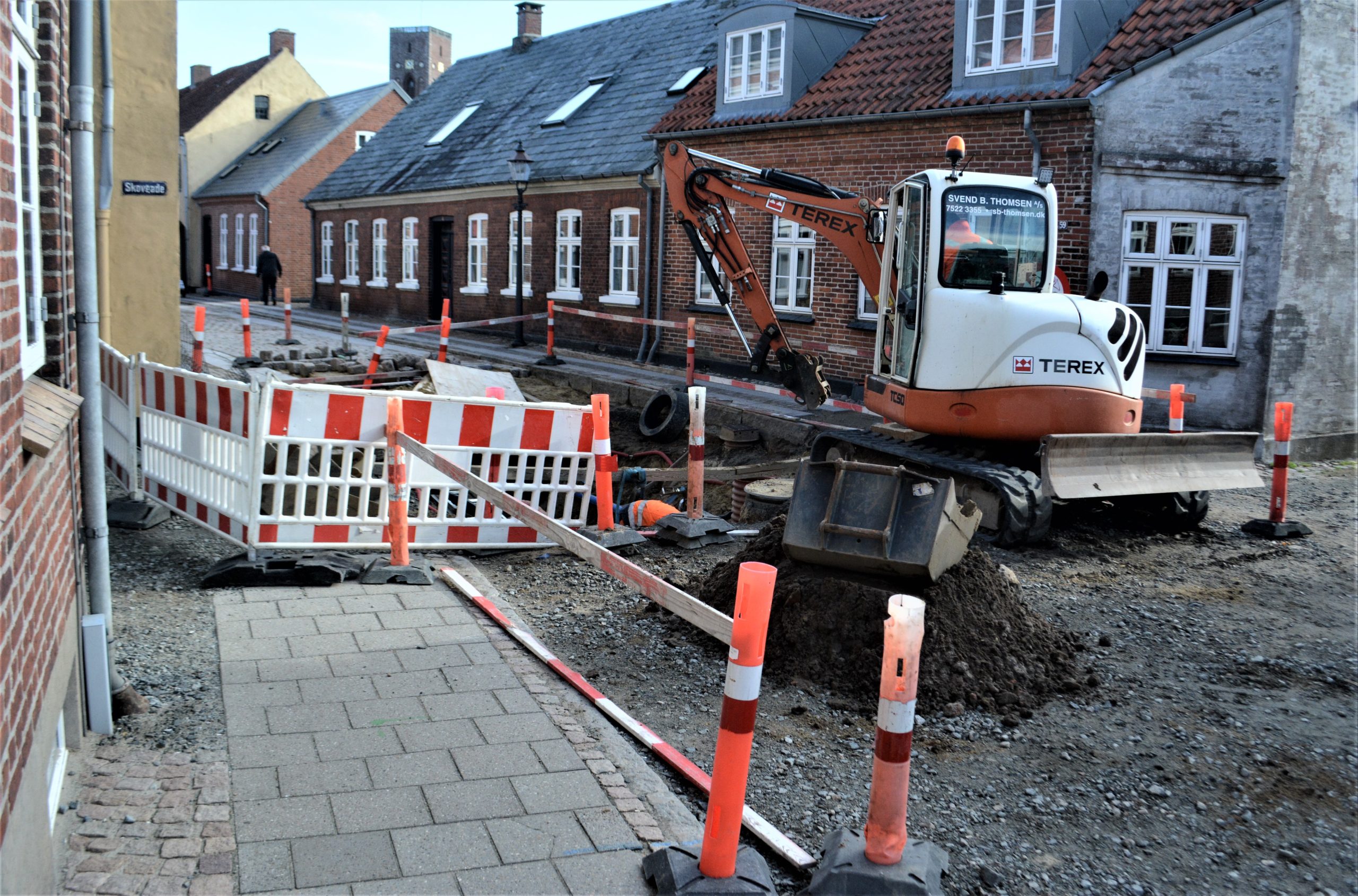

Arbejdet med færdiggørelsen af Sønderportsgade bliver omkring seks uger forsinket, og dermed vil det vare endnu nogen tid, inden byens sydlige indfaldsvej bliver åbnet for trafik.

Oprindeligt skulle vejarbejdet have været færdig i uge 40, men endnu er entreprenørerne ikke færdig med vejen. Vejarbejdet omfatter dels en omlægning af rørlægninger i vejen og dels en brolægning i stedet for asfalt. Det er et led i arbejdet med renoveringen af alle gader i den indre by.

Driftschef ved Esbjerg Kommune, Morten Andersson, fortæller, at man venter at være færdig med projektet i Sønderportsgade i uge 46.

Forsinkelsen skyldes, at gravearbejdet er blevet genåbnet ved Hotel Ribe og ud for Gravsgade.

– Det handler om, at man udskød et arbejde med 3 splejsninger af en højspændingsledning, for at kunne gøre det hele i én arbejdsgang.

– Derudover viste det sig umuligt at strømpefore en kloakledning igennem en brønd ved Hotel Ribe, hvorfor man også i den sammenhæng blev nødt til at åbne udgravningen igen.

– Entreprenøren er opmærksom på, at de ikke har fået rettet omkørselsskiltet syd for P-syd, som angiver, hvor længe der er omkørsel ved Sønderport. Det bliver rettet nu, fortæller Morten Andersson.
