Tekst og foto: Renè Jørgensen
26. august 2021.

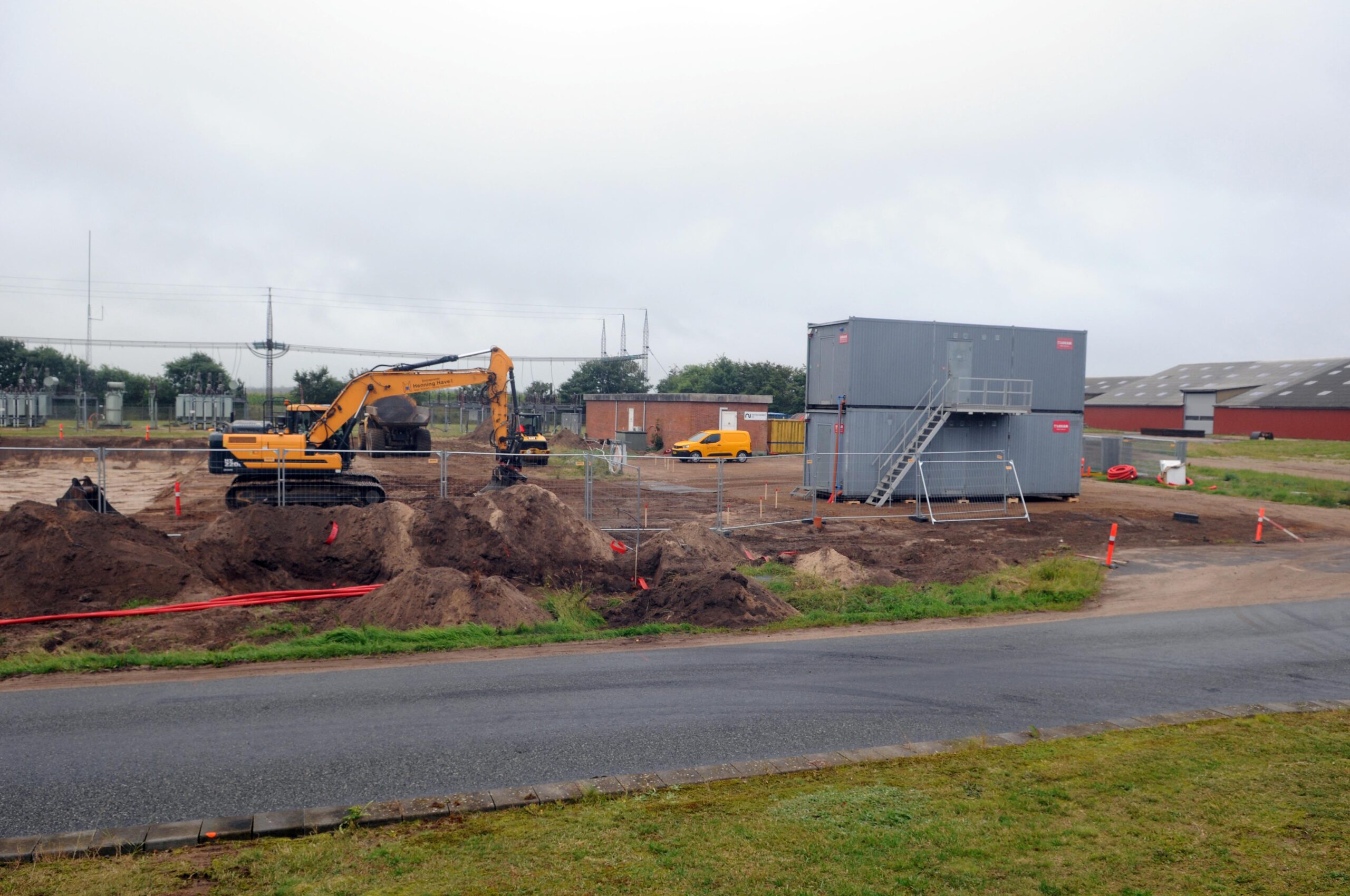

Der arbejdes på transformatorstationen på Tangevej

Flere borgere har undret sig over hvad det er der arbejdes på ved transformatorstationen på Tangevej 122.

Om arbejdet der hører under Energinet fortæller Martin Hinrichsen, der er Seniorprojektleder i energinet, at arbejdet på transformerstationen i Ribe er en del af projekt ”Kassø-Lykkegaard”, hvor firmaet i deres 150 kilovolt (kV) net, kabellægger og nedtagning af luftledninger.

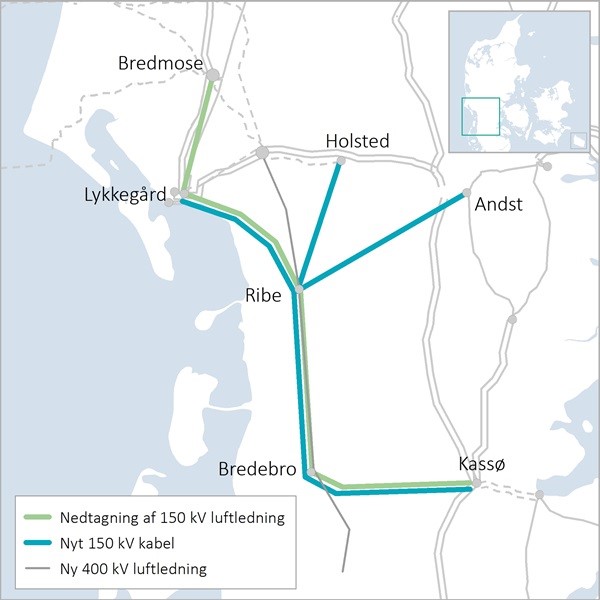

Energinet fjerner 105 kilometer 150 kV-luftledningsstrækninger og lægger ca. 143 kilometer nye 150 kV-kabler.

Projektet har udgangspunkt i indgåelsen af en politisk aftale i december 2018, hvor Energinet bliver bedt om at fjerne 150 kV luftledningerne i de kommuner, som bliver berørt af de nye 400 kV luftledninger fra Idomlund ved Holstebro til den dansk-tyske grænse.

Energinet har valgt at starte nedtagningen i de sydlige kommuner.

Hovedparten af 150 kV luftledningerne erstattes med kabler i jorden. I samme forbindelse har Energinet valgt at forstærke 150 kV nettet i området, så det er klar til de stigende mængder vedvarende energi fra vindmøller og solceller, som forventes inden for de kommende år. Det indebærer, at der lægges to nye kabler – i alt ca. 60 km – på strækninger, hvor der i dag ikke er luftledninger, fortæller Martin Hinrichsen.

Foruden etableringen af nye kabler i jorden vil der blive ændret på de involverede transformerstationer. Ændringerne vil ske inden for de eksisterende stationsarealer.

Arbejdet ved Tangevej 122 lige nu og fremadrettet:

Vi er ved at nærme os afslutningen af kabellægningen fra Bredebro til Ribe, og i den forbindelse er vi ved at gøre stationen klar til at tilslutte selve kablet.

Ud over selve tilslutning af de 4 kabler i stationen (Bredebro, Andst, Lykkegård og Holsted), skal stationen også ombygges ifm. fjernelse af luftledningerne og stationen som er fra 60´erne skal reinvesteres.

Vores arbejder på selve stationen er startet her primo august 2021 og slutter forventeligt med udgangen af 2022. Ud over kablet fra Bredebro, forventes kablerne ind til stationen etableret i 2022 (Andst og Lykkegård) og i 2023 (Holsted).

Fakta:

Energinet er en selvstændig, offentlig virksomhed, der ejes af Energi-, Forsynings- og Klimaministeriet. Virksomheden blev etableret i 2005 på baggrund af en fusion mellem Eltra, Elkraft System, Elkraft Transmission og Gastra., kan man læse påWikipedia
